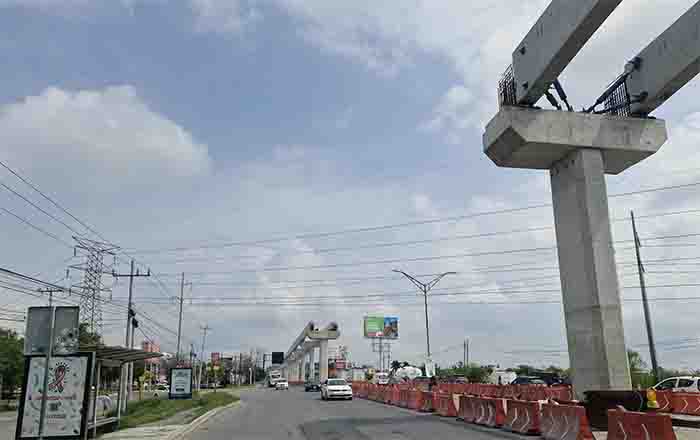

CFE aún no labora en Línea 6 del monorriel

Últimas Noticias

Monterrey, N.L.-
Pese a que el secretario de Movilidad y Planeación Urbana, Hernán Villarreal Rodríguez, aseguró que están recibiendo mucho apoyo por parte de la Comisión Federal de Electricidad para terminar cuanto antes la Línea 6 del monorriel, en un reciente recorrido de Hora Cero a lo largo de Prolongación Madero y Miguel Alemán, se pudo constatar que aún no hay trabajadores de la paraestatal laborando en la reubicación de postes y cableado.

Sin contar la nueva infraestructura que fue colocada dentro del Parque Fundidora para alejar los cables de luz del monorriel, o el inicio de trabajos por parte de una empresa contratista en las torres ubicadas metros antes del Parque Industrial Finsa, en todo el tramo de Fundidora hasta el Aeropuerto, no hay trabajadores oficiales de la CFE llevando a cabo alguna maniobra.

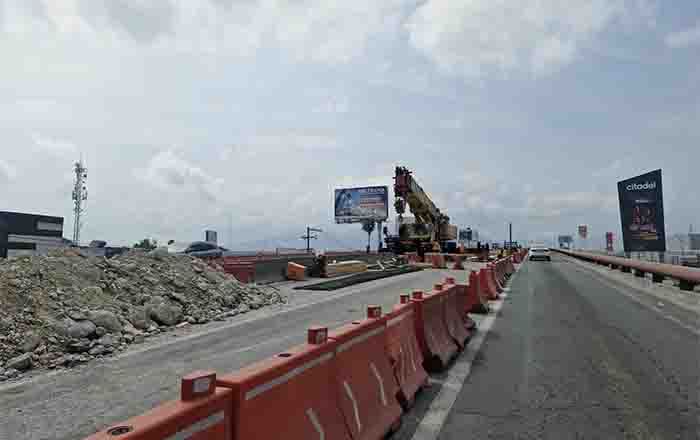

LINEA 6 ok
Durante el trayecto que realizó Hora Cero en ambos sentidos de la circulación, por las mencionadas vías, no se observó ninguna cuadrilla de electricistas o vehículos oficiales de la empresa federal.

Y aunque en algunos tramos se apreciaban labores respecto a la colocación de tubería para resguardar cables de manera subterránea que alimentarían las estaciones, al parecer se trataba de trabajadores pagados por el Gobierno del Estado, pues portaban chalecos reflejantes con el logotipo de la actual administración.

En la rueda de prensa del Nuevo León Informa que se llevó a cabo durante esta mañana en Palacio de Gobierno, Villarreal Rodríguez, aseguró que estaban recibiendo todo el apoyo por parte de la CFE para poder entregar las obras, que denominaron ‘Tramo FIFA’, cuanto antes.

Lo anterior lo declaró al ser cuestionado sobre un tema abordado en la más reciente edición de Hora Cero, respecto a los retrasos de la obra civil de la Línea 6, en donde una fuente cercana a la CFE indicó que no hubo planificación por parte de Estado para anticipar el retiro de cableado en diversos cruces.

El secretario de Movilidad y Planeación Urbana aseguró que todo estaba planificado desde el inicio del proyecto, sin embargo solicitaron mayor apoyo de la CFE, debido a que se adelantó la fecha de entrega de las nuevas Líneas.
